洁净室装修工程项目验收流程
洁净室装修工程项目的验收流程是一个复杂且细致的过程,旨在确保洁净室的设计、施工和性能均符合预定的标准和规范。以下是基于现行标准和实践总结的洁净室工程项目验收的一般流程:
1. 准备阶段

1.1 图纸会审和技术交底
- 确保所有参与方(建设单位、设计单位、施工单位等)对设计意图有充分理解。
- 解决图纸中的疑问和技术难题,为后续施工打下基础。
1.2 材料设备质量控制
- 对进入现场的所有材料和设备进行严格检验,确保其符合国家相关标准和技术文件的要求。
- 特别注意选择不产尘、耐腐蚀、防火等功能性材料。
2. 施工阶段
2.1 施工队伍专业培训
- 确保施工人员接受过专业的洁净室施工培训,熟悉施工规范和工艺要求。
2.2 密封控制重点
- 强调围护结构(如墙体、天花板、地面)以及各种接口处的密封处理,确保无泄漏风险。
3. 初步检测与调试
3.1 单机试运转

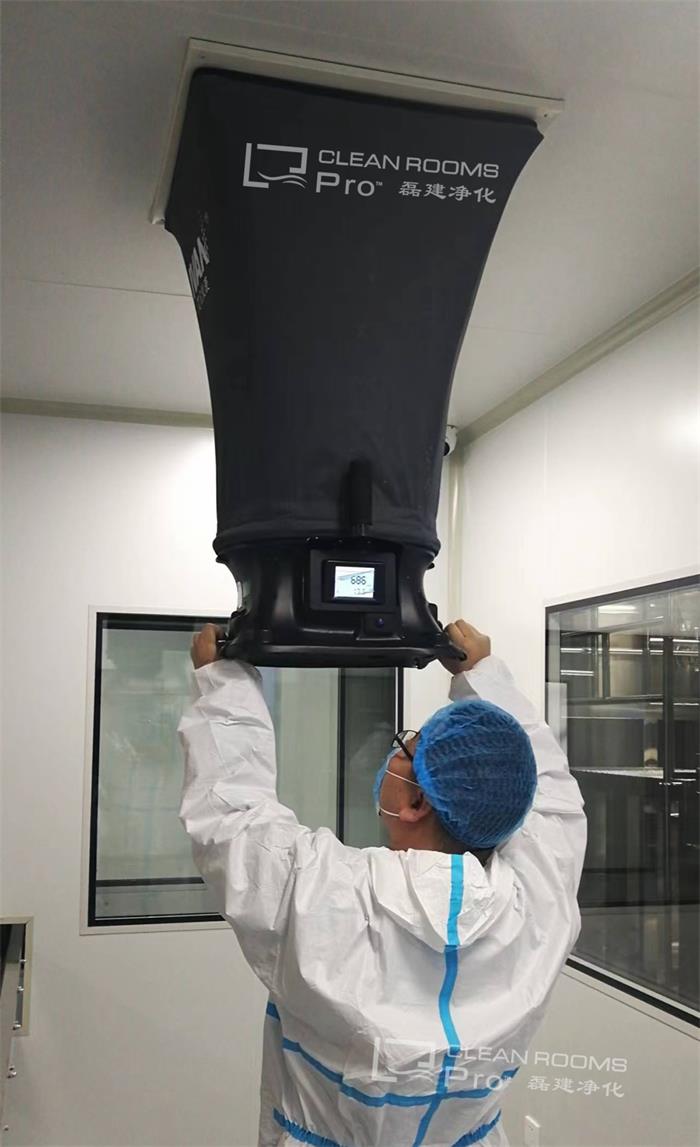

- 对空调机组、风机、过滤器等关键设备进行单独测试,确认其功能正常。
3.2 系统调整
- 调整送风系统、回风系统及排风系统的风量分配,使之达到设计要求。
- 进行包括冷热源在内的联合试运行,时间不少于8小时,以验证整个系统的协调性和稳定性。
4. 正式验收前的准备工作
4.1 清洁工作
- 对洁净室进行全面清扫,清除施工期间可能残留的灰尘和其他污染物。
4.2 静态条件下自检
- 在没有人员活动的情况下,按照规定的方法对洁净度级别、温度、湿度、压差等主要参数进行初步测量。
5. 正式验收
5.1 组织验收团队
- 成立由建设单位主导,设计单位、监理单位、施工单位共同参与的验收小组。
5.2 检测项目执行
- 根据《洁净厂房设计规范》GB50073-2013、《洁净室施工及验收规范》GB50591-2010等相关标准,实施以下检测:
- 风速/风量:确保送风量符合设计值,并在允许范围内波动。
- 静压差:相邻不同级别洁净室之间及洁净室与非洁净区之间的压差应满足特定要求。
- 温湿度:检查室内温度和相对湿度是否稳定并符合设计条件。
- 洁净度等级:通过粒子计数器测定空气中的悬浮粒子浓度,确定洁净度级别。
- 噪声水平:评估环境噪音是否低于规定的限值。
- 照度:保证照明系统的亮度均匀且足够。
- 微生物浓度(如有必要):对于生物洁净室,还需测定浮游菌和沉降菌的数量。
5.3 测试报告编制
- 收集所有检测数据,编写详细的测试报告,记录每个项目的实测结果并与标准对比分析。
5.4 结果评审与整改
- 如果存在不符合项,施工方需及时整改直至达标;对于无法解决的问题,建设单位有权追究责任并保留索赔的权利。
6. 持续监测与维护
6.1 日常监控
- 建立定期巡检制度,跟踪洁净室的各项性能指标变化情况,确保长期稳定运行。
6.2 记录保存
- 所有的验收文档、测试记录以及后续的维护日志都应当妥善保管,作为日后参考或审计时的重要依据。
7. 各个验收阶段
初步验收检测:项目经理会对洁净室进行初步的验收检测,包括风速、换气次数、湿度、温度、压差等项目。如果这些初步检测合格,将进入下一阶段的验收4。
竣工验收:竣工验收由建设单位负责,涉及设计、施工、监理等多个单位。这个阶段包括工程资料验收和工程实体验收。竣工验收合格后,施工单位将工程移交给建设单位2。
功能验收:在竣工验收完成后,进行功能验收。这一阶段通常由第三方检测机构进行,以确保洁净室的各项功能符合设计要求。功能验收完成后,建设单位负责使用验收,以确保洁净室与使用条件的一致性4。
分项验收:在施工过程中,对分部、分项工程和隐蔽工程实行施工方负责的自行质量检查评定的分项验收。监理方和建设方应参加。分项验收的主控项目均为必须检查验收的项目,其他项目为一般项目,可随时选择检验3。
性能验收:竣工验收和性能验收是两个不同的阶段。性能验收主要检验设计性能的好坏,可能在施工质量和工艺本身流程等方面出现问题,但更多地体现在设计方面引起的质量问题。性能验收应在竣工验收之后进行3。
使用验收:使用验收主要是重复进行功能验收中的某些测试,来测定洁净室与使用条件的一致性
以上是洁净室装修工程项目验收的基本流程,实际操作中可能会根据不同项目的特点有所调整。如果有更具体的应用场景或问题,请提供更多详细信息,以便给出更加针对性的建议。
